西南部电厂全面加快建设 确保明年顺利发电

10.06.2014  18:15

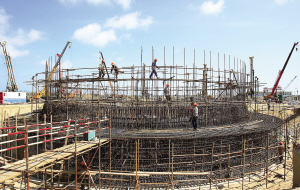

  国电海南西南部电厂施工工地现场,工人们正在捆扎钢筋,准备浇筑烟囱。  记者 武威 特约记者 孙体雄 摄

   担当

  6月4日,骄阳似火,但琼北的5个市县,却不得不实施局部限电。

  一场特殊的现场会正试图缓解这场民生焦虑。在位于乐东黎族自治县的中国国电集团公司海南西南部电厂建设工地上,受省委书记罗保铭委托,省委常委、常务副省长谭力召集了十多个省直有关部门和相关市县负责人,在工地上现场办公,研究如何全力支持西南部电厂加快建设,确保明年5月底投产发电。

  就在这一天,西南部电厂吹响了全面加快建设的“冲锋号”!省直有关单位、相关市县、电力部门纷纷立下军令状。

   合力协调

  多部门联合推动项目建设

  与时间赛跑,和高温博弈。

  为加快西南部电厂核准,国家发改委、国家能源局一路“开绿灯”、特事特办:领导出差或开会,就用电话交待批文,或将文件送到现场批文;评估报告没有出来,就先走公文流转程序,一天没有耽误就出具了项目核准文件。

  在多方努力下,西南部电厂终于在今年1月获得环评批复,3月完成稳评现场复核审查,5月19日通过国家发改委核准。

  据了解,目前国内2台35万千瓦机组电厂的最快建设周期是16个月,照此计算西南部电厂投产至少要到明年10月底。要实现明年5月底投产,全部建设时间只有12个月,因此必须采取超常规措施。

  在6月4日的项目建设现场会上,省委常委、常务副省长谭力按照列出的问题清单,一个一个点将,涉及的单位一家一家表态,当场制定解决方案。

   特事特批

  国电核准会签提前了半个月

  6月4日再次来到国电项目,省发改委副主任霍巨燃好似回家。对这里,他太熟悉了。

  “省里特别关心这个项目,相关部门的领导常来指导,都快把我们这当成第二个家了。没有他们的扎实推动,项目不会这么顺利。”聊起省里的支持,国电乐东发电有限公司纪委书记王俊康感慨不已。

  “我们派人常驻北京,与国家发改委、能源局等部委反复沟通,当场解释存疑之处,及时推动项目会签,整个核准阶段的会签只用了20天,比预期提前了近半个月;同时,我们也派工作人员常驻国电,及时协调相关事务。”霍巨燃介绍,国电项目的审批过程中,国家相关部委也给予了宝贵支持,项目审批过程中,各个环节的会签、审签特事特办,几乎不超过半天时间。

  省发改委、省工信厅、省财政厅、省住建厅、省国土环资厅、省海洋与渔业厅、省林业厅、省水务厅、省海事局、省文体厅、省交通厅、省安监局、中国海监第十支队、省农垦总局等部门都及时处理项目推动中存在的难题,助力项目实现“明年5月发电、送电”的目标。

   乐东担当

  工地上建起吊脚楼坐镇指挥

  “我们是白加黑,5+2,项目主场区内的63座坟、122.39亩虾塘和110.13亩瓜田两个月内快速清表、搬迁完毕,而且百姓们都很支持。”乐东黎族自治县莺歌海镇工作人员梁振斌说。

  新婚仅两天,他就被抽调为国电项目工作队队员,和其他92名工作队员一道进村入户,介绍国电项目相关情况,解决百姓反映强烈的民生问题。4个月的时间里,他们挨家挨户先后走访莺歌海、佛罗等项目附近镇墟95%以上群众,一共有12730户57673人次。

  “吊脚楼中坐镇指挥,墓地群中盒饭充饥。”为加快项目的供地,该县领导在项目工地上建起吊脚楼,亲自督导土地的迁坟、清表等工作。

  抓项目建设,更要保民生。随着环境整治、安全饮水、危房改造、马路硬化、修建路灯、市场、文化室建设、解决错漏低保等民生工作的扎实推进,百姓慢慢被感化,积极配合政府完成国电项目的征地、迁坟、清表等工作。

  “国电项目需要乐东担当的,乐东将全力以赴。”该县县委主要负责人表示,项目相关配套设施不齐全,县发改委将国电大道等相关配套项目按县重点项目标准,快审快批。

   百姓支持

  村民主动拔掉上百亩瓜苗

  莺歌海镇莺一社区村民陈大球现在闲时总喜欢去国电项目现场看看,这里曾是他的百亩瓜田。

  国电项目2012年落地时,陈大球的109亩哈密瓜田正长势喜人。按当时的市价,这批哈密瓜有望给他带来30余万元的收入。然而,面对着国电项目建设的需要,陈大球却率先将瓜苗拔除。

  “现在的科技真发达,我们去东方和浙江的火电厂参观,厂区比我们家里都干净。”佛罗镇丰塘村支部副书记王昌安说。王昌安曾是乐东利国糖厂的锅炉工,经历过烟火缭绕的燃煤生活,对火电有着先入为主的误解。在实地考察后,他却成为村中率先鼎力支持国电落户的一员。

  昨天,在家中庭院的大树下,王昌安正和村民谋划着如何从国电项目的建筑工程中分得一杯羹。烈日正当头,村民们却聊兴渐浓。

  抓项目

  今年

  明年

  西南部电厂

  1月

  获得环评批复

  3月

  完成稳评现场复核审查

  5月19日

  通过国家发改委核准

  预计5月底投产
